- 4월 본격 착공해 2026년 완공… 시민 불편 최소화 위해 야간작업 병행

안동시가 도심 미관을 해치고 보행 안전을 위협해온 전신주와 공중선(통신선)을 땅밑으로 묻는 ‘전선 지중화 사업’에 박차를 가한다. 시는 올해 사업 대상지를 확정하고 본격적인 공사에 들어간다고 밝혔다.

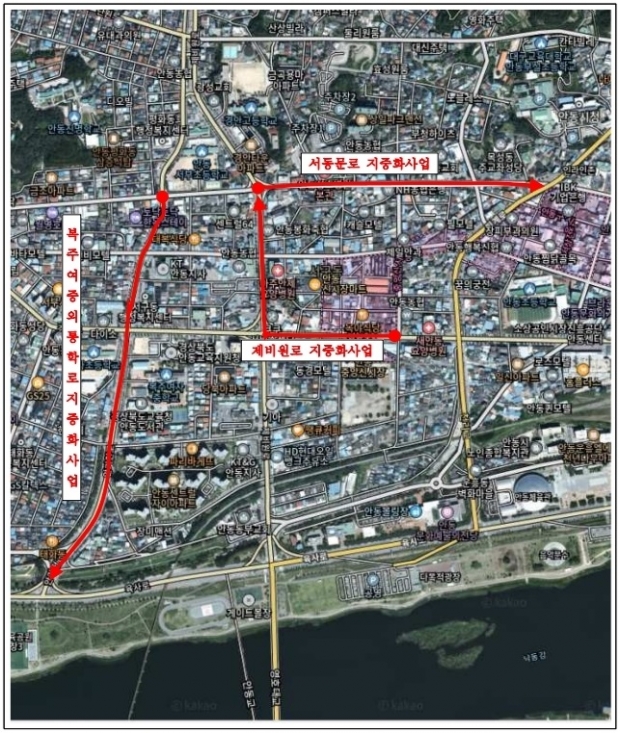

이번 사업 대상지는 ▲서동문로(서부초~목성교 사거리) ▲제비원로(중앙신시장 입구~서부초) ▲복주여중 통학로(서부초~육사로 접속부) 등 3개소로, 총 2.3km 구간에 걸쳐 진행된다. 오는 4월 서동문로 구간부터 첫 삽을 떠 2026년 12월까지 전체 공정을 마무리할 계획이다.
총사업비는 212억 원이 투입되며, 안동시와 협약기관인 한국전력공사 및 통신사가 각각 50%씩 비용을 분담한다.
전선 지중화는 단순히 도시 경관을 개선하는 심미적 효과를 넘어, 시민들의 실질적인 ‘보행권 확보’와 직결된다. 그동안 해당 구간들은 유동 인구가 많음에도 불구하고 인도 한복판을 차지한 전신주 탓에 보행 폭이 좁아져 안전사고 위험이 꾸준히 제기돼 왔다. 이번 사업으로 전신주가 제거되면 쾌적하고 안전한 보행 환경이 조성될 것으로 기대된다.
안동시 관계자는 “특히 도로 폭이 좁고 통행량이 집중되는 성소병원 앞 서동문로 구간은 시민 불편을 최소화하기 위해 굴착 공사 시 야간 작업을 병행할 방침”이라며 “안전한 보행 환경과 도시 미관 개선이라는 공익적 목적인 만큼, 공사 기간 중 통행자와 인근 상인 여러분의 너그러운 이해와 협조를 부탁드린다”고 전했다.
